Une nouvelle couverture pour la cour intérieure

Remplacement de la couverture et rénovation des murs — de janvier à mars 2008. Une chronique du chantier en photographies.

Château d’Oron · 2008

Cette archive retrace les interventions sur la couverture et les murs de la cour intérieure, depuis les préparatifs jusqu’au démontage des échafaudages.

01 / Présentation

Contexte et préparation

En janvier, février et mars 2008, les travaux mentionnés en titre peuvent enfin être entrepris.

Archive photographique · 01

Vers 1940, l'ancien crépis blanc, en fort mauvais état, avait été enlevé et les murs recouverts avec un crépis ciment gris, les pierres de tailles avaient été mises en évidence. Au début des années 1970, la cour a été recouverte d'une couverture étanche à la pluie, afin de permettre l'utilisation des salles de réception toute l'année.

Les autres espaces du rez-de-chaussée du château ont été restaurés:

  • La cour d'entrée en 2002
  • La salle de Justice en 2003
  • La salle des Voûtes en 2004
  • La salle des Oron en 2005

Les années 2006 et 2007 ont été consacrées à établir les plans du projet, à trouver les fonds, à obtenir les nombreuses autorisations.

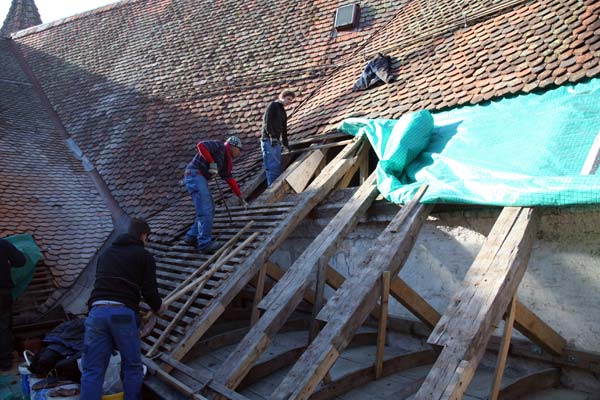

Les trois photos ci-dessous montrent l'état avant le début des travaux.

Archive photographique · 02
Archive photographique · 03
Archive photographique · 04
02 / Chronologie

Janvier 2008

15 janvier: montage des échafaudages

Archive photographique · 05

16 janvier: dernières photos de l'ancienne couverture

Archive photographique · 06

18 janvier: Le plan de travail est prêt

Archive photographique · 07

18 janvier: en moins d'une heure l'ancienne couverture est démontée

Archive photographique · 08
Archive photographique · 09

19 janvier: vue étendue sur les toits et le donjon

Archive photographique · 10

21 janvier: premières surprises, les Baillis bernois ont rallongé l'avant -toit en fixant des morceaux de poutres à l'ancien avant-toit

Archive photographique · 11

Le crépis ciment des années 40 est très solide, plutôt que l'enlever, une solution novatrice a été choisie: poncer ce crépis, puis le badigonner en blanc.

Archive photographique · 12

23 janvier: l'examen des charpentes montre l'étendue des faiblesses

Archive photographique · 13

Il y a ceux qui travaillent au soleil et ceux de l'étage inférieur...

Archive photographique · 14

25 janvier: rien n'est d'équerre, rien n'est horizontal. La structure métallique doit s'appuyer sur un socle plan, horizontal.

Archive photographique · 15

Les poutres sont consolidées

Archive photographique · 16

28 janvier: charpentiers, couvreurs, ferblantiers

Archive photographique · 17

29 janvier: l'ancien lattage est enlevé et on voit ainsi l'ancien crépis blanc, resté à l'abri depuis plusieurs siècle.

Archive photographique · 18
Archive photographique · 19

30 janvier: consolidation des poutres sous l'oeil attentif d'Yvan Kolecek, architecte et de Bernard Steck

Archive photographique · 20
03 / Chronologie

Février 2008

2 février: la neige a fait une courte apparition, cela nous a rappelé que nous sommes en hiver.

Archive photographique · 21

↑ Début des travaux

5 février: rendez-vous de chantier hébdomadaire

Archive photographique · 22

Cadre de fenêtre ancien, caché sous l'ancien avant-toit.

Archive photographique · 23

7 février: pose des planches

Archive photographique · 24

8 février: Visite des experts. de gauche à droite: Mme Pradervand, historienne, Mme Antipas, des Monuments historiques du canton de Vaud, Yvan Kolecek, architecte du château et M. Zumthor, expert de la Confédération. Derrière eux divers échantillons de badigon pour les murs de la cour.

Archive photographique · 25

11 février: plusieurs couches de matériaux synthétiques mettent la sous structure à l'abri de l'eau.

Archive photographique · 26

15 février: pose de la dernière couche: une feuille de cuivre

Archive photographique · 27

Plus bas, une équipe de tailleurs de pierres redresse les marches du vieil escalier et travail la surface de quelques molasses.

Archive photographique · 28
Archive photographique · 29

15 février: un maçon rebouche les fissures

Archive photographique · 30

18 février:

Archive photographique · 31

19 février: présentation d'un échantillon de la future couverture

Archive photographique · 32

22 février: les premiers supports de l'armature sont fixés

Archive photographique · 33

22 février: livraison des armatures métalliques avec l'aide d'un hélicoptère

Archive photographique · 34
Archive photographique · 35

A la fin de la journée, les armatures étaient en place.

Archive photographique · 36

↑ Début des travaux

27 février: les peintres ont commencé à badigonner la première couche

Archive photographique · 37

A l'étage, d'autres peintres peignent les armatures

Archive photographique · 38

28 février: les verres attendent leur transport

Archive photographique · 39
Archive photographique · 40
Archive photographique · 41
Archive photographique · 42

Et à la fin de la journée, le chantier est enfin à l'abri de la pluie.

Archive photographique · 43

29 février: pose des verres verticaux et basculants.

Archive photographique · 44

↑ Début des travaux

04 / Chronologie

Mars 2008

6 mars: les peintres ont mis la deuxième couche

Archive photographique · 45

Les réunions de chantier posent un nouveau problème: comment faire pour ne pas se taper la tête

Archive photographique · 46

La cour intérieure devient de plus en plus lumineuse

Archive photographique · 47

13 mars: Les verins qui permettent de faire basculer les lames de verres pour l'évacuation de l'air.

Archive photographique · 48
Archive photographique · 49
Archive photographique · 50

17 mars: démontage des échafaudages

oron

19 mars: caché pendant plus de trente ans, le donjon est à nouveau visible depuis la cour.

La cour après travaux
